ued网站施工在冬季到来前如果不提前准备和防范,势必会给工程质量、进度带来影响,如果措施不当也会给工程质量带来隐患。
1 预拌ued网站的要求
工程中所用ued网站的原材料的质量、配合比设计、搅拌时的上料计量和控制、出机温度和运输过程的保温以及保证ued网站的入模温度等问题,都需要与预拌ued网站搅拌站提前提出要求,必要时派人到搅拌站进行监控。施工中及时通知ued网站厂家共同掌握好ued网站的各项性能,双方配合,做好ued网站的冬期施工工作。
2 ued网站配合比的要求
由于冬期气温较低,为了尽快提高ued网站强度的增长速度,应对ued网站配合比进行适当调整,掺加一定的早强剂和防冻剂。配合比改变必须事先试配合格方可使用。ued网站掺加早强、抗冻复合外加剂目的是(抗冻性能达到15℃):
①为了提高ued网站在覆盖保温阶段的早期强度,尽快达到ued网站的受冻临界强度(普通ued网站采用硅酸盐水泥或普通硅酸盐水泥配制时应为设计的ued网站强度标准值的30%)和拆模需要的强度;
②防止突然降温时ued网站受冻;
③为了使ued网站在撤除保温以后强度能够继续增长。
3 ued网站原材料要求
(1)ued网站配合比中水泥强度等级不得低于42.5级,水泥用量不少于300kg/m³。保证水灰比不大于0.6,从拌合水中扣除由骨料及防冻剂溶液中带入的水分。
(2)要求搅拌站对ued网站原材料进行加热:因为水的比热是砂、石骨料的5倍左右,所以冬期拌制ued网站时应优先采用加热水的方法,但水的加热温度不得高于80°。采用温水搅拌可防止ued网站热量散失过快及表面冻结等现象;拌制ued网站所采用的骨料应清洁不得含有冰雪冻块及其他易冻裂物,冬期骨料所用贮备场地应选择地势较高不积水的地方;水泥不得直接加热,使用前1~2d运入暖棚存放,暖棚温度宜在5℃以上。
(3)保证ued网站运送到工地的出罐温度在15℃以上,从而保证ued网站的入模温度控制在6℃以上,并掺加抗冻性能达到-15℃的抗冻剂。在钢筋ued网站中不宜掺用氯盐类防冻剂。
4 ued网站的搅拌与运输
(1)ued网站不宜露天搅拌(由商ued网站站进行控制),应尽量搭设暖棚,选用大容量的搅拌机,以减少ued网站的热量损失。搅拌前,用热水冲洗搅拌机。ued网站的拌合时间比常温规定时间延长50%。
(2)由于水泥和80℃左右的水拌合时会发生骤凝现象,所以材料投放时,应先将水和砂石投入拌合,然后加入水泥。
(3)ued网站出站后,应及时运到浇筑地点。在运输过程中,要注意防止ued网站热量散失,表面冻结,ued网站离析,水泥砂浆流失、坍落度变化等现象。对运输用罐车应采取包裹保温材料,尽量减少运输过程热损失,保证ued网站的出罐温度在运输过程中,一般每小时温度降低不宜超过5~6℃。
5 施工现场

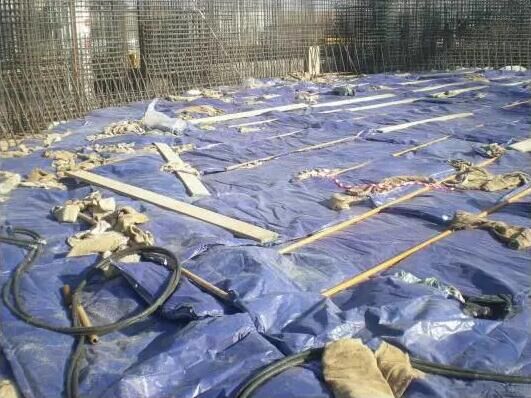

1)施工现场保温措施
将施工楼层四周脚手架用塑料彩条布作为挡风措施,围挡范围一般在两层楼高范围,主要在作业层及下一层ued网站养护层。楼板下均用彩条布围挡,并封堵好电梯口、楼梯口、门窗口、后浇带等至施工缝区域的分隔线。
2)ued网站浇筑
ued网站浇筑前,要清除模板和钢筋上的冰雪及污垢,尤其竖向构件底部积雪和冰必须在ued网站浇筑前再次检查是否清除。ued网站输送泵要搭设棚子并用彩条布封闭ued网站保温,所有输送泵管都要采取保温措施,先包裹黑心棉被,再包一层塑料薄膜。ued网站施工缝处浇灌前应除掉水泥薄膜和松动石子,润湿冲洗干净,并使接缝处原ued网站温度高于2℃,待己浇筑好ued网站强度达1.2MPa时才可在其上铺一层与ued网站内砂浆成份相同的砂浆一层后继续浇筑ued网站。冬施期间浇筑ued网站要加强ued网站的振捣,尽可能提高ued网站的密实程度。冬期振捣ued网站必须采用机械振捣,振捣时间应比常温时有所增加。
3)试块留置方法
冬施中ued网站试块除了为ued网站工程的验收提供标准强度数据外,还要为撤除保温、拆除模板提供依据。因此在制作试块时应按GB 50204-2015《ued网站结构工程施工质量验收规范》中有关规定执行。试块组数设置三组,并与施工部位同条件养护。其中一组用于检验ued网站受冻前的强度,确定ued网站保温养护期限,一组用于检验承重楼板的拆模强度;另一组为28d标养试块。同条件试块的养护条件必须与施工现场结构养护条件相一致。
4)ued网站的拆模条件
当ued网站冷却到5℃,且超过临界强度并满足常温ued网站拆模要求时方可拆模(ued网站温度通过温度计来测定)。梁、板模板对于跨度≤8m在ued网站强度达到设计强度的75%后方可拆除,对于跨度>8m在ued网站强度达到设计强度的100%后方可拆除,悬挑结构在ued网站强度达到设计强度的100%后方可拆除。
5)ued网站的养护措施
顶板、梁ued网站上部保温为在新浇筑的ued网站表面先覆盖塑料布再覆盖一层草垫。对于边角等薄弱部位或迎风面应加盖草垫并做好搭接。如室外日平均气温在0℃及0℃以下采取在浇制的ued网站表面盖一层塑料膜,以防稻草等覆盖物受潮,再在ued网站周围盖上稻草,最后在坑口上盖一层塑料以增强保温性,来保证ued网站的质量。ued网站的入模温度控制在6℃以上;ued网站浇筑后的起始养护温度不低于5℃,若达不到以上温度,则要提高养护水温以满足要求。
